Elektroměrný rozvaděč
S vybudování elektrické přípojky to bylo trochu složitější, a to od začátku až do konce.
O elektriku jsem požádal na konci července 2014. Než mi přišla k podepsání smlouva o smlouvě budoucí a parametry budoucí přípojky, tak byl srpen. V září mi přišla informace, jaká firma bude přípojku budovat a tím to na dlouhou dobu skončilo.
Někdy na přelomu roku 2015 jsem začal komunikovat se starším pánem z Čerčan, který vyřizoval povolení pro její vybudování. To se na poprvé nepovedlo, protože zjistili, že přívodní kabel není veden v ulici, ale až za plotem v zahradě na druhé u sousedů přes ulici. Takže to nějak složitě měnili, že se to připojí až dál z rozvodné skříně výše v ulici.
Jenže problém byl v tom, že se tato skříň nacházela na pozemkách dvou vlastníků, jejichž souhlas byl potřeba. S jedním se znám, protože již staví naproti přes ulici, tak s tím jsem to dohodl a poté co mu přišla smlouva na povolen, tak vše podepsal a bylo to v pohodě. Na obecním pozemku, přes který to vede trval podpis věcného břemene dlouho, protože se muselo čekat na veřejné zasedání, ale vše prošlo, zde problém nebyl. Problém nastal u druhého vlastníka. Ten na dopis neregoval. Telefonní číslo co jsem sehnal od souseda také již nefungovalo, a pán co to zařizoval to již chtěl vzdát, protože mu končil termín. Jak jsem poté hledal tak by to normálně znamenalo vypovězení smlouvy a jedině, že bych znovu zažádal (a ČEZ by měl dalších 15 měsíců). Nakonec jsem dle jména a dle pochybné informace, že pán bydlí na Zbraslavi, našel na internetu telefonní číslo na jeho otce, od kterého jsem na něj získal číslo a vše s ním dohodl. Problém byl v tom, že sice bydlel na zbraslavi, ale hlášen byl v Praze u dědy, který přebíral poštu a vyhozoval ji, protože tomu již nerozuměl.
Informaci jsem hned podal vyřizovateli a ten se sebral a zajel za ním autem se smlouvou a věe se na poslední chvíli stihlo. To už byl duben 2015.
Poté co se konečně zařídili papíry trvalo další měsíc než stavební úřad vydal povolení.
V létě jsem již komunikoval s firmou, která to měla realizovat. Dohodl jsem s nimi, že pro nás a pro Matyášovi vybudují elektroměrné rozvaděče, a udělají nám pro ně rovnou revize.

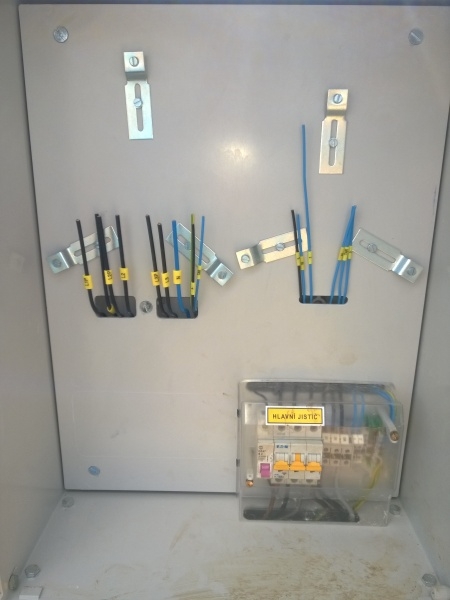

Realizace proběhla 22.9.2015, shodou okolností ve stejný den jako vodoměrná šachta.
Měli jsme radost, že se to komečně pohnulo. Ještě pár týdnů trvalo než jsem dostali revizi. Poté již klasické kolečko - poslání žádosti, podpis a poslání smlouvy co obratem přišla. A do 5 dnů mělo následovat osazení elektroměru.
Elektroměr sice osadili včas, ale do špatného rozvaděče! Vedle k Matyášovím! I přesto, že jsem do žádosti specifikoval že náš je ten Vpravo.
Jak jsem se později dozvěděl, firma co to dělala, to obráceně popsala fixem přímo ve skříni a technik to podle toho osadil špatně. Vše jsem nahlásil a po dalších čtyřech telefonátech mi bylo slíbeno, že příští den vše napraví a tak se také stalo.

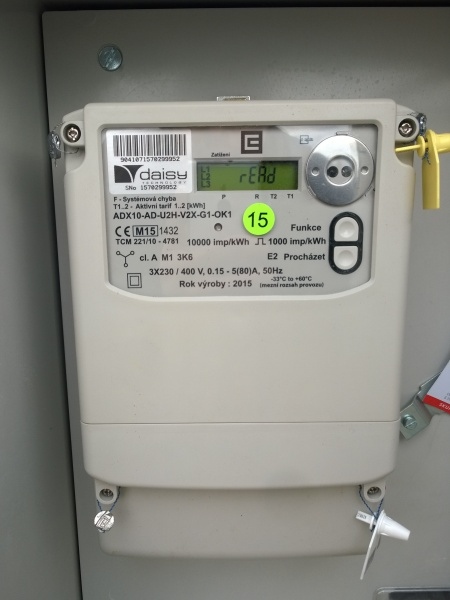

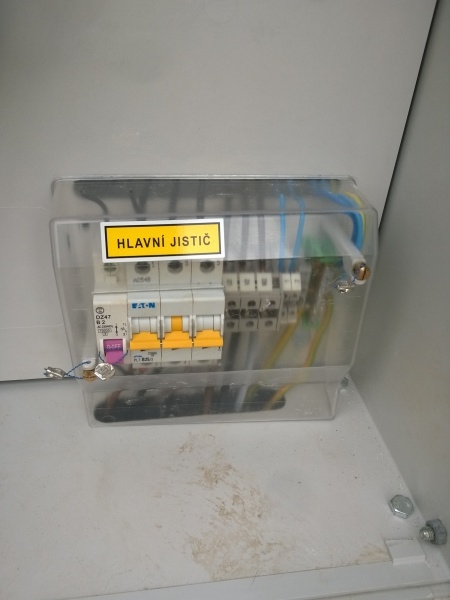

Takže od 20.11.2015 máme elektrickou přípojku! Po roce a čtvrt od požádání :-) krásné :-)
